Dự án Trạm xử lý nước sạch xã Xuân Bình, tỉnh Thanh Hóa: Góc nhìn đầu tư, kỹ thuật và phát triển hạ tầng bền vững

Dự án Trạm xử lý nước sạch xã Xuân Bình, tỉnh Thanh Hóa

1. Một dự án cấp nước cần được nhìn từ góc độ nào?

Khi nói đến một dự án trạm xử lý nước sạch, nhiều người thường chỉ tập trung vào công nghệ lọc nước. Tuy nhiên, đối với một dự án có thời hạn hoạt động dự kiến lên tới 50 năm, công nghệ chỉ là một phần trong bài toán tổng thể.

Một công trình cấp nước bền vững phải giải quyết đồng thời nhiều vấn đề:

  • Nguồn nước lấy từ đâu?
  • Nguồn có ổn định không?
  • Công suất bao nhiêu?
  • Công nghệ xử lý thế nào?
  • Nước sau xử lý đáp ứng yêu cầu ra sao?
  • Mạng lưới phân phối có phù hợp không?
  • Tỷ lệ thất thoát thế nào?
  • Chi phí điện và hóa chất ra sao?
  • Thiết bị có dễ bảo trì không?
  • Công trình có thể nâng cấp trong tương lai không?
  • Mô hình tài chính có đảm bảo khả năng vận hành lâu dài không?

Đó cũng là lý do Dự án Trạm xử lý nước sạch xã Xuân Bình, tỉnh Thanh Hóa cần được phân tích ở cả ba phương diện: đầu tư – kỹ thuật – môi trường.

Theo thông tin được cung cấp, dự án có công suất thiết kế 3.000 m³/ngày đêm, diện tích khu đất dự kiến 5.540,2 m², nguồn nước dự kiến là nước dưới đất và tổng vốn đầu tư khoảng 46,704 tỷ đồng.

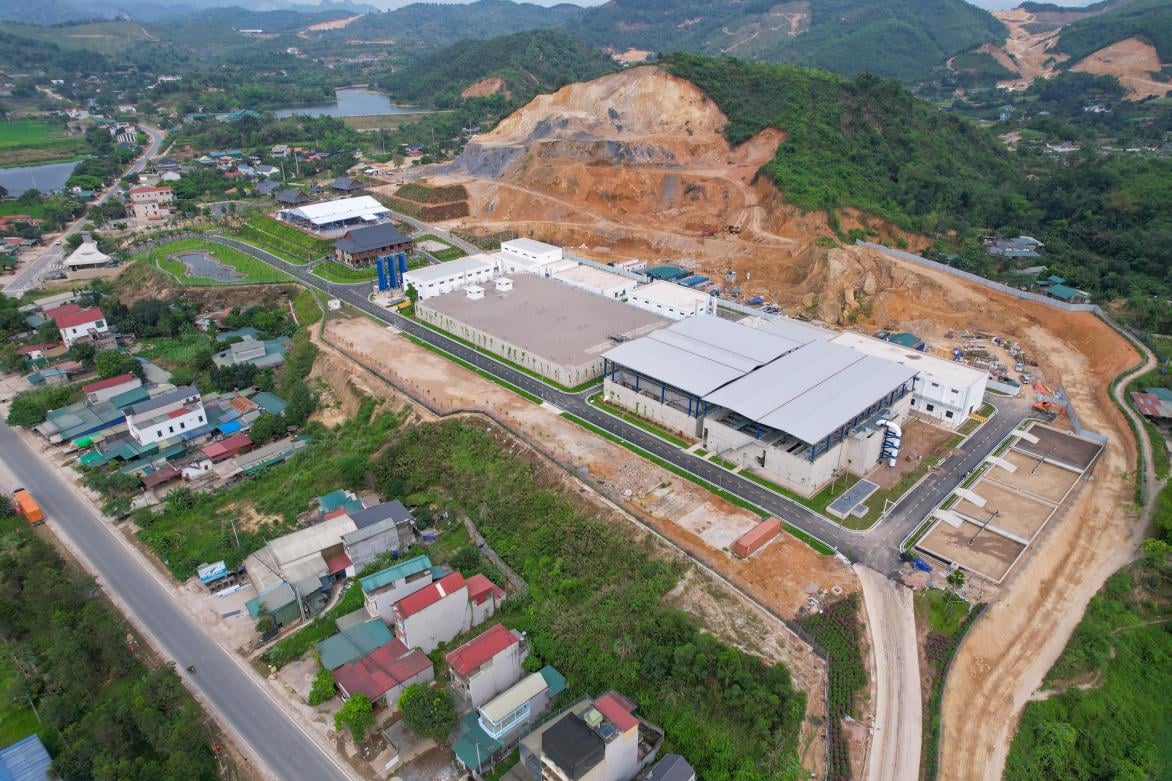

Trạm xử lý nước sạch xã Xuân Bình

2. Bức tranh tổng thể của dự án

Tên dự án là Trạm xử lý nước sạch xã Xuân Bình, tỉnh Thanh Hóa.

Địa điểm thực hiện dự án tại xã Xuân Bình, tỉnh Thanh Hóa.

Ranh giới dự kiến gồm:

  • Phía Bắc giáp đường quy hoạch.
  • Phía Nam giáp đường hiện trạng nối với đường Hồ Chí Minh.
  • Phía Đông giáp đất lâm nghiệp.
  • Phía Tây giáp đất lâm nghiệp.

Khu đất có diện tích khoảng 5.540,2 m², hiện trạng là đất rừng sản xuất.

Mục đích sử dụng đất dự kiến là đất cơ sở sản xuất phi nông nghiệp và đất công trình cấp nước, thoát nước.

Về quy hoạch, dự án nằm trong định hướng của Điều chỉnh quy hoạch xây dựng vùng huyện Như Xuân đến năm 2045 và đã có quy hoạch tổng mặt bằng tỷ lệ 1/500.

Như vậy, dự án có cơ sở ban đầu để tiếp tục triển khai các bước đầu tư theo quy định.

3. Mục tiêu của dự án không chỉ là “có nước sạch”

Mục tiêu đầu tư được xác định gồm nhiều nội dung.

Trước hết là bảo đảm cung cấp nước sạch ổn định.

Tiếp theo là đáp ứng nhu cầu sinh hoạt của người dân và hoạt động của các cơ sở sản xuất trong khu vực.

Bên cạnh đó là nâng cao chất lượng hạ tầng cấp nước, giảm thất thoát và nâng cao hiệu quả vận hành.

Nếu phân tích sâu, các mục tiêu này tạo thành một chuỗi logic.

Có nguồn nước nhưng không có xử lý phù hợp → chất lượng nước không đảm bảo.

Có nhà máy nhưng mạng lưới yếu → nước không đến được người sử dụng.

Có mạng lưới nhưng thất thoát cao → chi phí tăng.

Có công nghệ tốt nhưng vận hành không hiệu quả → công trình khó đạt hiệu quả kinh tế.

Do đó, mục tiêu cuối cùng của dự án phải là tạo ra một hệ thống cấp nước vận hành ổn định và có khả năng duy trì lâu dài.

4. Công suất 3.000 m³/ngày đêm và bài toán nhu cầu

Công suất thiết kế 3.000 m³/ngày đêm tương đương khoảng 125 m³/giờ nếu phân bổ đều trong 24 giờ.

Nếu quy đổi theo năm, công suất lý thuyết tương đương khoảng 1,095 triệu m³/năm.

Tuy nhiên, sản lượng thực tế không nhất thiết bằng công suất tối đa.

Đối với nhà máy nước, công suất cần được nhìn theo đường cong nhu cầu.

Buổi sáng, nhu cầu sử dụng nước thường tăng.

Buổi trưa có thể thay đổi.

Buổi tối tiếp tục xuất hiện đỉnh tiêu thụ.

Ngoài ra, nhu cầu giữa mùa nóng và mùa lạnh có thể khác nhau.

Vì vậy, hệ thống bơm, bể chứa và mạng lưới phải phối hợp để đáp ứng các thời điểm có nhu cầu cao mà không buộc trạm xử lý phải liên tục vận hành ở trạng thái cực đại.

5. Dự án sử dụng nguồn nước ngầm: Cơ hội và thách thức

Nước ngầm là nguồn nước dự kiến của dự án.

Ưu điểm thường thấy của nước dưới đất là ít chịu tác động trực tiếp từ các biến động bề mặt trong thời gian ngắn. Tuy nhiên, nước ngầm cũng có những đặc điểm riêng.

Trong nhiều khu vực, nước ngầm có thể chứa sắt và mangan ở dạng hòa tan. Khi tiếp xúc với oxy, các chất này có thể chuyển thành dạng dễ kết tủa và được giữ lại trong vật liệu lọc.

Ngoài ra, cần kiểm tra các chỉ tiêu đặc trưng khác.

Do đó, công nghệ xử lý không thể được quyết định chỉ dựa trên tên gọi “nước ngầm”.

Hai giếng ở hai vị trí khác nhau có thể có thành phần hóa học khác nhau đáng kể.

Vì vậy, phân tích chất lượng nước đầu vào là cơ sở của thiết kế công nghệ.

6. Một quy trình xử lý nước ngầm điển hình

Tùy chất lượng nước, một dây chuyền xử lý có thể được cấu hình theo nguyên tắc:

Giếng khai thác → bơm nước thô → làm thoáng → oxy hóa → lọc → khử trùng → bể chứa → bơm cấp nước.

Trong trường hợp nguồn nước có các thông số đặc thù, có thể bổ sung công đoạn xử lý tương ứng.

Ví dụ, nếu cần kiểm soát một chất ô nhiễm cụ thể thì phải có công nghệ phù hợp thay vì tăng hóa chất một cách tùy tiện.

Nguyên tắc thiết kế là:

Xử lý đúng chất – đúng mức – đúng công đoạn.

Điều này giúp tránh đầu tư dư thừa và giảm chi phí vận hành.

7. Công trình xử lý cần được thiết kế theo điều kiện vận hành thực tế

Một bản thiết kế tốt không chỉ thể hiện được sơ đồ công nghệ.

Nó cần trả lời được câu hỏi:

Khi một thiết bị gặp sự cố thì hệ thống có tiếp tục hoạt động được không?

Ví dụ, nếu một bơm chính phải bảo dưỡng, có bơm dự phòng không?

Nếu một tuyến lọc cần sửa chữa, các tuyến còn lại có đáp ứng được nhu cầu không?

Nếu hệ thống điện mất nguồn, phương án dự phòng thế nào?

Đây là tư duy về độ tin cậy của hệ thống.

Đối với công trình cấp nước phục vụ cộng đồng, độ tin cậy có giá trị không kém công suất thiết kế.

8. Mặt bằng 5.540,2 m² và yêu cầu tổ chức không gian

Diện tích khu đất 5.540,2 m² là một trong những thông số cần được xem xét kỹ khi bố trí công trình.

Mặt bằng có thể phải chứa nhiều nhóm hạng mục:

Khu xử lý

Đây là nơi bố trí các công trình công nghệ chính.

Khu bể chứa

Bể chứa nước sạch đóng vai trò cân bằng giữa xử lý và phân phối.

Khu nhà vận hành

Dành cho nhân viên vận hành, điều khiển và theo dõi hệ thống.

Khu điện

Bao gồm các thiết bị điện và điều khiển.

Khu hóa chất

Nếu dây chuyền sử dụng hóa chất, khu vực này phải được bố trí an toàn và thuận tiện.

Đường nội bộ

Phải đảm bảo phương tiện bảo trì và phương tiện vận chuyển có thể tiếp cận thiết bị.

Không gian kỹ thuật

Cần chừa khoảng cách hợp lý cho bảo trì và thay thế.

Một mặt bằng tiết kiệm diện tích nhưng không có không gian bảo trì có thể khiến chi phí vận hành tăng lên trong nhiều năm sau đó.

9. Vấn đề lựa chọn vật liệu và chống ăn mòn

Môi trường trạm xử lý nước có độ ẩm cao.

Một số khu vực có thể tiếp xúc với hóa chất.

Do đó, vật liệu của thiết bị cần được lựa chọn phù hợp.

Các bộ phận kim loại phải có giải pháp chống ăn mòn tương ứng với điều kiện sử dụng.

Đối với thiết bị ngoài trời, cần xem xét ảnh hưởng của mưa, nắng và độ ẩm.

Đối với thiết bị nằm trong khu vực hóa chất, yêu cầu bảo vệ có thể cao hơn.

Đây là yếu tố ảnh hưởng trực tiếp tới tuổi thọ tài sản.

10. Hiệu quả tài chính của dự án cấp nước

Tổng vốn đầu tư dự kiến của dự án là 46.704.688.101 đồng.

Trong đó, chi phí thực hiện dự án là 46.553.078.973 đồng, chi phí bồi thường, hỗ trợ, tái định cư là 151.609.128 đồng.

Cơ cấu nguồn vốn gồm:

  • Vốn chủ sở hữu.
  • Vốn vay.
  • Các nguồn vốn huy động hợp pháp khác.

Vốn chủ sở hữu tối thiểu được xác định ở mức 20% tổng vốn đầu tư; vốn vay và vốn huy động hợp pháp khác tối đa 80%.

Đối với nhà đầu tư, đây là dự án có đặc điểm cần đánh giá dòng tiền dài hạn.

Chi phí không kết thúc khi công trình hoàn thành.

Sau khi đưa vào vận hành, dự án còn phải duy trì:

  • Nhân lực.
  • Điện.
  • Hóa chất.
  • Kiểm nghiệm.
  • Bảo trì.
  • Sửa chữa.
  • Thay thế thiết bị.
  • Quản lý mạng lưới.

Do đó, phương án đầu tư cần được đánh giá trên cả giai đoạn xây dựng và vận hành.

11. Bài toán chi phí điện năng

Một nhà máy nước sử dụng nhiều thiết bị bơm.

Nếu lựa chọn bơm không đúng điểm làm việc, hệ thống có thể tiêu tốn nhiều điện hơn mức cần thiết.

Vì vậy, trong thiết kế nên tính toán:

  • Lưu lượng trung bình.
  • Lưu lượng giờ cao điểm.
  • Cột áp.
  • Tổn thất trên đường ống.
  • Hiệu suất bơm.
  • Hiệu suất động cơ.
  • Chế độ điều khiển.

Trong quá trình vận hành, dữ liệu điện năng trên mỗi mét khối nước sản xuất cũng có thể được sử dụng như một chỉ số đánh giá hiệu quả.

12. Giảm thất thoát nước và hiệu quả đầu tư

Mục tiêu giảm thất thoát là một điểm đáng chú ý của dự án.

Hãy hình dung một hệ thống xử lý được 3.000 m³/ngày nhưng một phần đáng kể bị thất thoát trên đường đi.

Khi đó, nhà máy vẫn phải xử lý nước, bơm nước và tiêu thụ điện, nhưng lượng nước thực tế đến người dùng lại thấp hơn.

Vì vậy, giảm thất thoát chính là một giải pháp tiết kiệm tài nguyên.

Các nhóm giải pháp gồm:

Quản lý áp lực.

Phân vùng mạng lưới.

Đo đếm lưu lượng.

Phát hiện rò rỉ.

Bảo trì van và mối nối.

Quản lý đồng hồ.

Theo dõi dữ liệu tiêu thụ.

13. Ứng dụng SCADA và dữ liệu vận hành

Một trạm xử lý hiện đại có thể sử dụng hệ thống giám sát tập trung để hỗ trợ vận hành.

Các tín hiệu có thể theo dõi bao gồm:

  • Lưu lượng nước thô.
  • Lưu lượng nước sạch.
  • Mực nước.
  • Áp lực.
  • Trạng thái bơm.
  • Trạng thái van.
  • Điện năng.
  • Cảnh báo thiết bị.

Khi dữ liệu được lưu trữ theo thời gian, đơn vị quản lý có thể phân tích xu hướng.

Ví dụ, nếu một máy bơm trước đây tiêu thụ điện ở mức ổn định nhưng sau một thời gian tăng dần, đó có thể là dấu hiệu cần kiểm tra.

Tương tự, sự thay đổi bất thường về lưu lượng có thể liên quan đến rò rỉ hoặc sự cố.

14. Vai trò của bảo trì dự phòng

Một hệ thống cấp nước không nên chỉ sửa chữa khi thiết bị hỏng.

Bảo trì dự phòng có thể giúp phát hiện sớm:

  • Rung động bất thường.
  • Nhiệt độ động cơ.
  • Tiếng ồn.
  • Rò rỉ.
  • Ăn mòn.
  • Hao mòn cơ khí.
  • Suy giảm hiệu suất.

Điều này đặc biệt quan trọng với các thiết bị có thời gian hoạt động lớn.

Chi phí bảo trì chủ động thường dễ kiểm soát hơn chi phí khắc phục sự cố lớn.

15. Công tác đất đai và giải phóng mặt bằng

Khu đất dự án có diện tích 5.540,2 m², hiện trạng là đất rừng sản xuất.

Do đó, giai đoạn chuẩn bị mặt bằng là một nội dung cần được triển khai đúng trình tự.

Theo tiến độ dự kiến, sáu tháng đầu dành cho thủ tục đầu tư, đất đai, bồi thường và giải phóng mặt bằng.

Việc hoàn thành mặt bằng đúng tiến độ sẽ ảnh hưởng trực tiếp đến khả năng khởi công.

Đối với dự án hạ tầng, sự chậm trễ của một thủ tục ban đầu có thể kéo theo hiệu ứng dây chuyền đến toàn bộ kế hoạch.

16. Tiến độ xây dựng và lắp đặt thiết bị

Từ tháng thứ 07 đến tháng thứ 20 là giai đoạn thi công xây dựng và lắp đặt thiết bị.

Có thể hình dung giai đoạn này gồm các nhóm công việc:

  • Chuẩn bị mặt bằng.
  • Thi công nền móng.
  • Xây dựng bể.
  • Xây dựng nhà trạm.
  • Thi công đường ống.
  • Thi công điện.
  • Lắp đặt thiết bị cơ khí.
  • Lắp đặt thiết bị điện.
  • Lắp đặt điều khiển.
  • Hoàn thiện hạ tầng.

Một trong những nguyên tắc quan trọng là phối hợp giữa xây dựng và thiết bị.

Không nên chờ hoàn thành toàn bộ xây dựng mới bắt đầu quan tâm đến thiết bị, bởi nhiều thiết bị có thời gian sản xuất và cung ứng dài.

17. Vận hành thử từ tháng 21 đến tháng 27

Đây là giai đoạn chuyển tiếp từ dự án xây dựng sang một hệ thống sản xuất nước thực tế.

Các công việc cần quan tâm gồm:

  • Kiểm tra thiết bị.
  • Chạy không tải.
  • Chạy có tải.
  • Kiểm tra bơm.
  • Kiểm tra van.
  • Kiểm tra đường ống.
  • Kiểm tra bể.
  • Kiểm tra hệ thống điện.
  • Kiểm tra điều khiển.
  • Kiểm tra chất lượng nước.
  • Hiệu chỉnh chế độ vận hành.

Sau khi hệ thống đạt các yêu cầu cần thiết mới tiến hành nghiệm thu và hoàn thiện thủ tục đưa công trình vào sử dụng.

18. Môi trường trong giai đoạn vận hành

Dự án được cung cấp thông tin là không thuộc đối tượng phải thực hiện đánh giá sơ bộ tác động môi trường.

Tuy nhiên, việc quản lý môi trường vẫn cần được thực hiện trong suốt quá trình hoạt động.

Các vấn đề cần kiểm soát có thể gồm:

Nước rửa lọc

Cần có phương án thu gom và quản lý phù hợp.

Cặn xử lý

Cặn phát sinh cần được thu gom và xử lý theo quy định áp dụng.

Hóa chất

Nếu sử dụng hóa chất, phải có khu vực lưu trữ và thao tác an toàn.

Tiếng ồn

Các thiết bị cơ khí cần được kiểm soát tiếng ồn phù hợp.

Chất thải sinh hoạt

Phải được thu gom và quản lý.

Tư duy quan trọng là thiết kế công trình theo nguyên tắc hạn chế phát sinh và kiểm soát ngay tại nguồn.

19. Thời hạn hoạt động 50 năm và bài toán vòng đời

Thời hạn hoạt động dự kiến của dự án là 50 năm kể từ ngày nhà đầu tư được giao đất, cho thuê đất hoặc chuyển mục đích sử dụng đất theo quy định.

Đây là khoảng thời gian rất dài.

Không thiết bị nào có thể mặc nhiên được giả định sẽ giữ nguyên tình trạng trong 50 năm.

Do đó, thiết kế cần tính đến vòng đời của:

  • Bơm.
  • Động cơ.
  • Van.
  • Thiết bị điện.
  • Thiết bị đo.
  • Hệ thống điều khiển.
  • Vật liệu lọc.
  • Đường ống.
  • Các công trình phụ trợ.

Nhà đầu tư cần xây dựng kế hoạch thay thế thiết bị theo chu kỳ.

20. Khả năng nâng cấp trong tương lai

Nhu cầu nước có thể tăng khi dân số và hoạt động kinh tế phát triển.

Công nghệ điều khiển cũng sẽ thay đổi.

Do đó, một thiết kế có khả năng nâng cấp sẽ có lợi thế hơn.

Ngay từ đầu có thể xem xét:

  • Chừa không gian kỹ thuật.
  • Thiết kế đường ống có khả năng mở rộng.
  • Chuẩn hóa thiết bị.
  • Tích hợp tín hiệu điều khiển.
  • Thiết kế tủ điện có dự phòng.
  • Sử dụng hệ thống đo lường có khả năng mở rộng.

Điều này giúp giảm chi phí khi cần cải tạo.

21. Phân tích tác động kinh tế – xã hội

Nếu được triển khai đúng tiến độ và vận hành hiệu quả, dự án có thể tạo ra những tác động tích cực.

Đối với người dân

Nguồn nước sạch ổn định giúp nâng cao chất lượng hạ tầng sinh hoạt.

Đối với cơ sở sản xuất

Nguồn cấp nước ổn định hỗ trợ hoạt động sản xuất và dịch vụ.

Đối với địa phương

Công trình góp phần hoàn thiện hạ tầng kỹ thuật.

Đối với môi trường

Hệ thống cấp nước tập trung tạo điều kiện thuận lợi hơn cho việc quản lý nguồn nước và kiểm soát chất lượng.

Đối với nhà đầu tư

Dự án tạo ra một tài sản hạ tầng có thời gian hoạt động dự kiến dài, nhưng hiệu quả phụ thuộc lớn vào mô hình vận hành và khả năng kiểm soát chi phí.

22. Những rủi ro kỹ thuật cần được nhận diện

Không dự án cấp nước nào hoàn toàn không có rủi ro.

Với dự án Xuân Bình, có thể chia thành một số nhóm:

Rủi ro nguồn nước

Trữ lượng hoặc chất lượng nguồn nước có thể khác với giả định ban đầu.

Rủi ro công nghệ

Dây chuyền không phù hợp với chất lượng nước thực tế có thể làm tăng chi phí.

Rủi ro thiết bị

Thiết bị hỏng hoặc khó thay thế có thể ảnh hưởng đến vận hành.

Rủi ro mạng lưới

Áp lực không phù hợp và rò rỉ gây thất thoát.

Rủi ro tài chính

Chi phí đầu tư và vận hành có thể thay đổi.

Rủi ro tiến độ

Chậm giải phóng mặt bằng hoặc cung ứng thiết bị có thể ảnh hưởng đến kế hoạch.

Nhận diện rủi ro sớm giúp dự án chủ động hơn trong quá trình triển khai.

23. Các chỉ số nên theo dõi khi trạm đi vào hoạt động

Một hệ thống cấp nước nên được quản lý bằng dữ liệu.

Một số chỉ số quan trọng có thể gồm:

  • Sản lượng nước thô.
  • Sản lượng nước sạch.
  • Sản lượng nước thương phẩm.
  • Tỷ lệ thất thoát.
  • Điện năng tiêu thụ.
  • Điện năng trên mỗi m³ nước.
  • Chi phí hóa chất.
  • Chất lượng nước.
  • Thời gian dừng thiết bị.
  • Số lần sự cố.
  • Chi phí bảo trì.

Khi các chỉ số này được theo dõi liên tục, nhà quản lý có thể đánh giá hiệu quả một cách khách quan.

24. Góc nhìn chuyên gia: Điều quyết định thành công của dự án

Nếu phải lựa chọn những yếu tố quan trọng nhất quyết định hiệu quả dự án, có thể tập trung vào năm vấn đề.

Một là nguồn nước.

Không có nguồn nước bền vững thì nhà máy không thể hoạt động ổn định.

Hai là công nghệ.

Công nghệ phải phù hợp với chất lượng nước thực tế.

Ba là thiết bị.

Thiết bị phải có độ tin cậy và khả năng bảo trì.

Bốn là mạng lưới.

Nước sạch phải đến được người sử dụng với áp lực phù hợp và thất thoát thấp.

Năm là con người.

Một hệ thống tự động đến đâu vẫn cần đội ngũ có năng lực quản lý và xử lý sự cố.

25. Định hướng xây dựng trạm xử lý nước theo mô hình hiện đại

Một trạm xử lý nước sạch hiện đại không nhất thiết phải có công nghệ phức tạp nhất.

Một hệ thống tốt là hệ thống:

Đúng nhu cầu – đúng công nghệ – dễ vận hành – tiết kiệm năng lượng – dễ bảo trì – có khả năng mở rộng.

Đối với dự án Xuân Bình, công suất 3.000 m³/ngày đêm là cơ sở để xây dựng một mô hình quản lý tương đối bài bản.

Việc kết hợp công nghệ xử lý phù hợp với tự động hóa, đo đếm và quản lý thất thoát có thể giúp nâng cao hiệu quả trong dài hạn.

26. Đánh giá về tiến độ đầu tư đồng bộ

Dự án không phân kỳ đầu tư và không chia thành dự án thành phần.

Về kỹ thuật, cách triển khai đồng bộ có ưu điểm là các hạng mục được thiết kế và xây dựng theo cùng một cấu hình công nghệ.

Điều này giúp:

  • Hạn chế xung đột giữa các hạng mục.
  • Đồng bộ thiết bị.
  • Đồng bộ hệ thống điều khiển.
  • Thuận lợi trong vận hành thử.
  • Rút ngắn thời gian tích hợp.

Tuy nhiên, yêu cầu đặt ra là công tác chuẩn bị phải kỹ ngay từ đầu.

27. Tầm quan trọng của lựa chọn nhà đầu tư

Do dự án sử dụng cơ cấu vốn gồm vốn chủ sở hữu, vốn vay và các nguồn huy động hợp pháp khác, năng lực của nhà đầu tư có ý nghĩa quan trọng.

Nhà đầu tư không chỉ cần năng lực tài chính mà còn nên có khả năng tổ chức:

  • Thiết kế.
  • Xây dựng.
  • Mua sắm thiết bị.
  • Lắp đặt.
  • Vận hành.
  • Bảo trì.
  • Quản lý chất lượng.

Một dự án nước sạch có vòng đời dài nên năng lực vận hành sau đầu tư quan trọng không kém khả năng xây dựng.

Dự án Trạm xử lý nước sạch xã Xuân Bình, tỉnh Thanh Hóa được định hướng với công suất 3.000 m³/ngày đêm, diện tích khu đất dự kiến 5.540,2 m², nguồn nước dự kiến là nước dưới đất và tổng vốn đầu tư khoảng 46,704 tỷ đồng.

Dự án có thời hạn hoạt động dự kiến 50 năm và tiến độ thực hiện không quá 27 tháng, được tổ chức thành ba giai đoạn: chuẩn bị thủ tục và mặt bằng; thi công xây dựng, lắp đặt thiết bị; vận hành thử, nghiệm thu và hoàn thiện thủ tục đưa công trình vào sử dụng.

Từ góc độ chuyên gia cấp thoát nước và môi trường, yếu tố quan trọng nhất của dự án không nằm ở việc xây dựng một trạm xử lý có nhiều thiết bị mà nằm ở việc hình thành một hệ thống cấp nước có độ tin cậy cao và hiệu quả trong toàn bộ vòng đời.

Nguồn nước ngầm cần được khảo sát đầy đủ. Công nghệ phải bám sát chất lượng nước đầu vào. Thiết bị phải được lựa chọn trên cơ sở hiệu suất và khả năng bảo trì. Mạng lưới phải được thiết kế để giảm thất thoát. Hệ thống điều khiển cần cung cấp dữ liệu đủ để hỗ trợ vận hành. Công tác môi trường phải được thực hiện xuyên suốt từ xây dựng đến khai thác.

Nếu những yếu tố này được triển khai đồng bộ, dự án có thể trở thành một cấu phần quan trọng trong hệ thống hạ tầng cấp nước của xã Xuân Bình, góp phần đáp ứng nhu cầu nước sinh hoạt, hỗ trợ hoạt động sản xuất và tạo nền tảng cho quá trình phát triển kinh tế – xã hội của khu vực.

Quan trọng hơn, tư duy đầu tư cần chuyển từ việc “xây dựng một nhà máy nước” sang xây dựng một hệ thống cấp nước bền vững, trong đó nguồn nước, công nghệ, thiết bị, mạng lưới, con người, tài chính và môi trường được xem xét như những thành phần của cùng một hệ thống.
